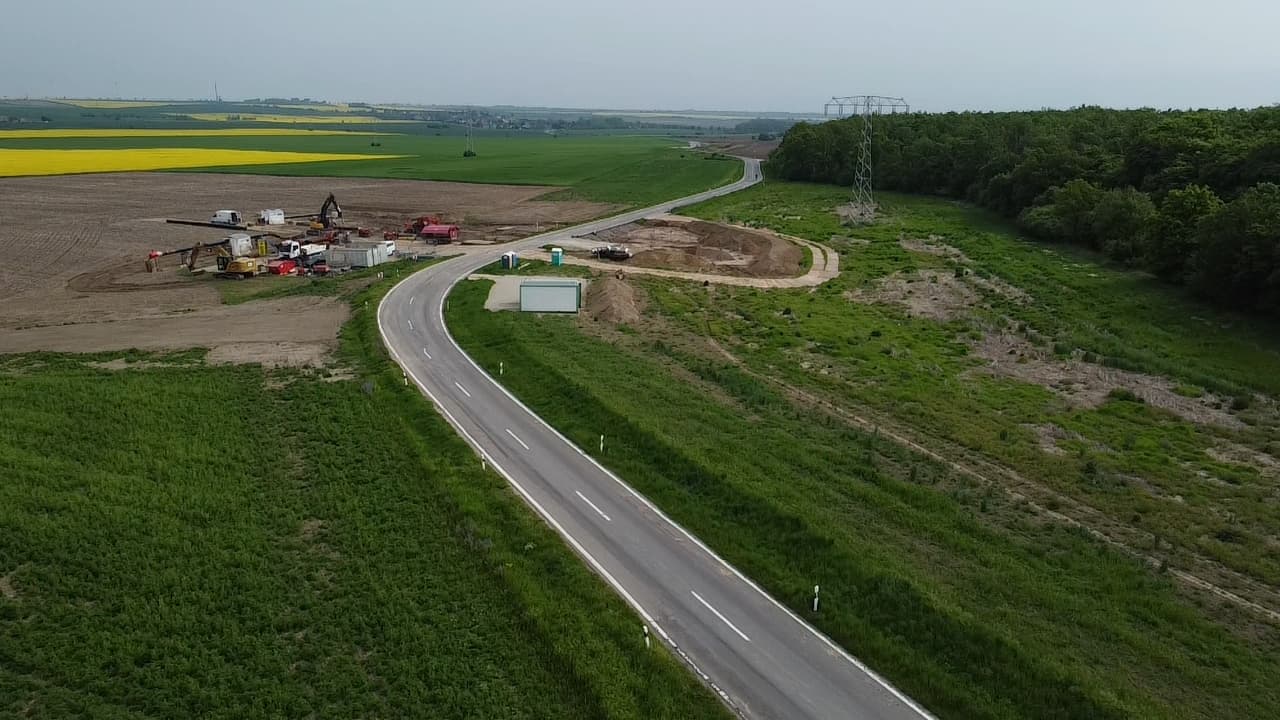

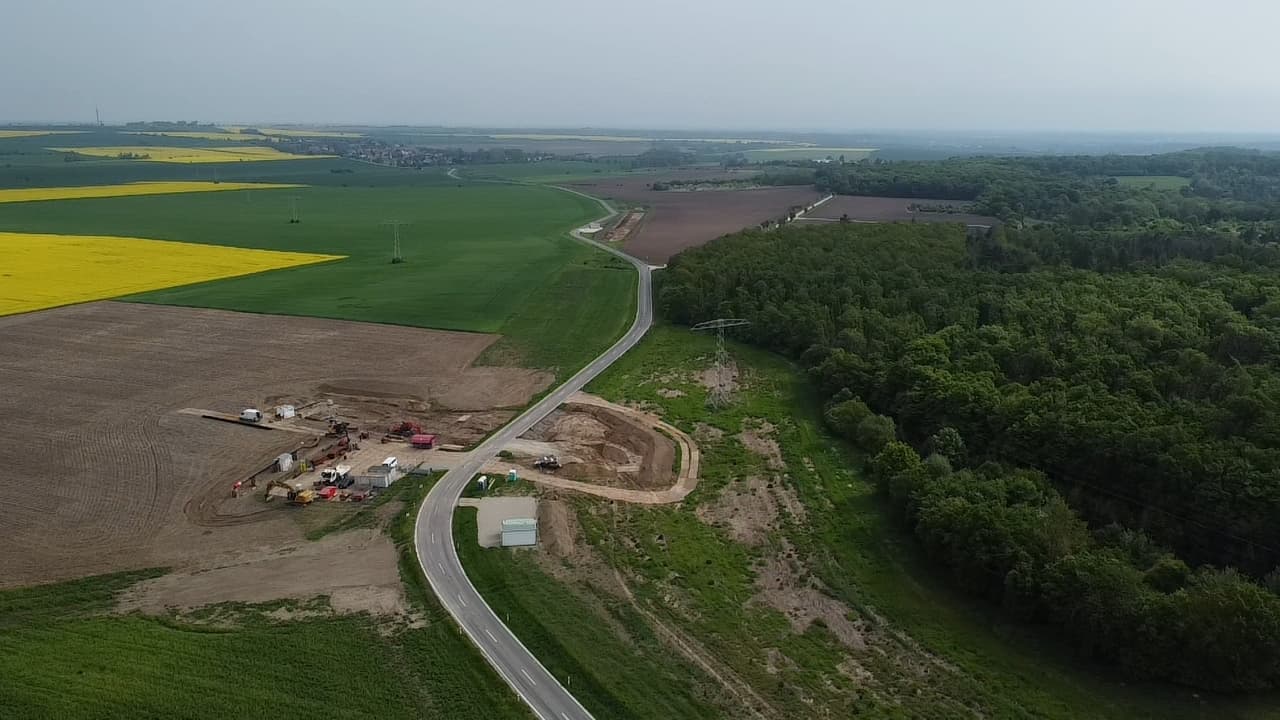

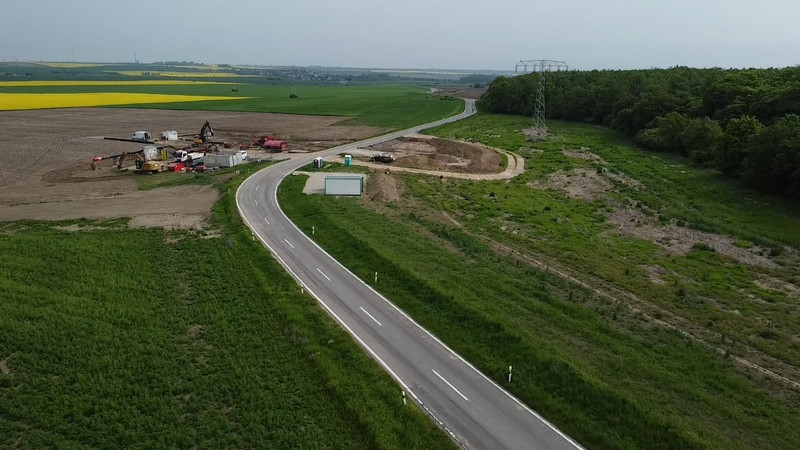

Verkehrsfreigabe der L 205: Gerödigsberge-Markröhlitz, Um- und Ausbau

Die Landesstraßenbaubehörde Sachsen-Anhalt, Regionalbereich Süd hat im Zeitraum von März 2025 bis Juli 2026 die freie Strecke zwischen Naumburg (Höhe Gerödigsberge) und Ortseingang Markröhlitz grundhaft um- und ausgebaut.

Die Streckenlänge beträgt 3,360 km.

Entlang der L 205 von Abzweig Eulau bei Bau km 0+418,35 bis Abzweig Goseck bei Bau km 1+567 wurde eine Radverkehrsanlage mit einer Gesamtlänge von 1,15 km hergestellt.

Geometrische Veränderungen an der Verkehrsanlage wurden durch die fahrdynamische Ausbildung der Kurven vorgenommen. Damit sind Veränderungen in der Trassen- und Höhenlage vorgenommen wurden.

Die Fahrbahn wurde mit vollgebundenem Oberbau ausgebaut und befindet sich in Damm- bzw. auch Einschnittsbereichen.

Als bauvorbereitende Maßnahmen für den Straßenbau wurden umfangreiche Arbeiten für archäologische Grabungen und Leitungsumverlegungen von 4 Versorgungsträgern (Ontras, Ferngas, Mitnetz Strom und PYUR) ausgeführt.



Besonderes Augenmerk musste, auf eine umfangreiche Bauvorbereitung und bauliche Umsetzung für die Entsorgung einer Altablagerungsstelle mit Beteiligung eines Abfallsachverständigen gesetzt werden.



Ebenso sind in der Gesamtbauzeit einige Maßnahmen zur Ertüchtigung der Umleitungsstrecke an der L 207 enthalten, die erst nach Freigabe der L 205 für den Verkehr, ausgeführt werden können.

Leistungen

Im Einzelnen wurden folgende Leistungen an der L 205 ausgeführt:

  • Erdarbeiten für die Archäologie (bedeutsame Funde Schlagplatz zur Werkzeugherstellung; das wird Frau Dr. Friedrich in Ihrer Rede sicher darstellen)
  • Umverlegung der Leitungen der Versorgungsträger (großdimensionierte Ferngasleitungen bis DN 600)
  • Entsorgung einer Altablagerung (hier mussten 3.100 t bewegt werden)
  • Straßenbau einschl. Herstellung Radweg, Geländer und Fahrzeugrückhaltesystemen
  • Neubau von Durchlässen DN300 bis DN800

Die Landesstraße wurde für die Dauer der Baumaßnahme für den gesamten Verkehr voll gesperrt, eine überörtliche Umleitungsstrecke hat den Verkehr der Landesstraße L 205 für beide Fahrtrichtungen, über die Bundesstraße B 176 und über die Landesstraße L 207 geführt.

Projektdaten

Baukosten (gesamt):

ca. 9,250 Mio. Euro



Planungsdaten:

Entwurfsplanung, Vermessung: 2015 – 2020

Baurechtschaffung (Verzicht): Mitte 2020 bis 2022

Baugrunduntersuchung: 2017, Ergänzung 2024

Ausführungsplanung: 2023 - 2025

An der Planung und dem Bau Beteiligte

Ausführungsplanung: Uhlig und Wehling GmbH, Herr Bartels

Baugrund: Baulabor Fienstedt GmbH / BGI Brambach GmbH

Vermessung: Vermessungsbüro Schambach

AN Straßenbau: Kemna Bau Ost GmbH & Co. KG

BOL intern: LSBB, Claudio Schindler, Bauleiter

BOL/BÜ extern: Basler & Hofmann Deutschland GmbH

BÜ Altablagerung: Sachverständigenbüro Ingo Weise

Stand v. Juli 2026

Verkehrsfreigabe der L 205 Gerödigsberge-Markröhlitz am 01.07.2026

Eine Verkehrsfreigabe, die noch länger im Gedächtnis bleiben wird.

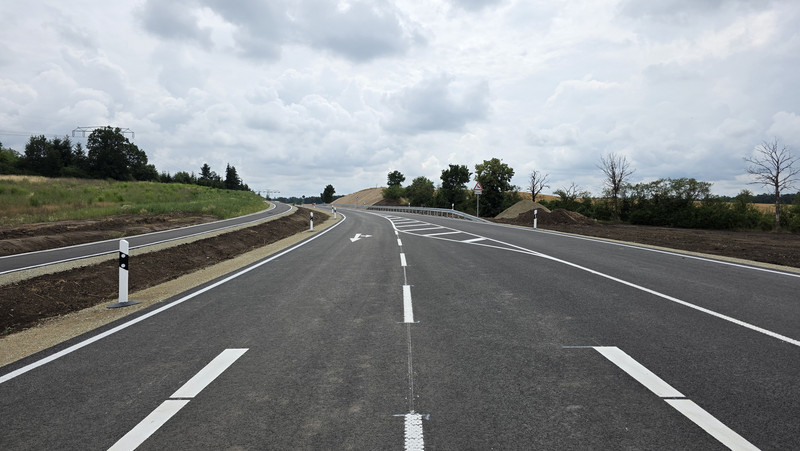

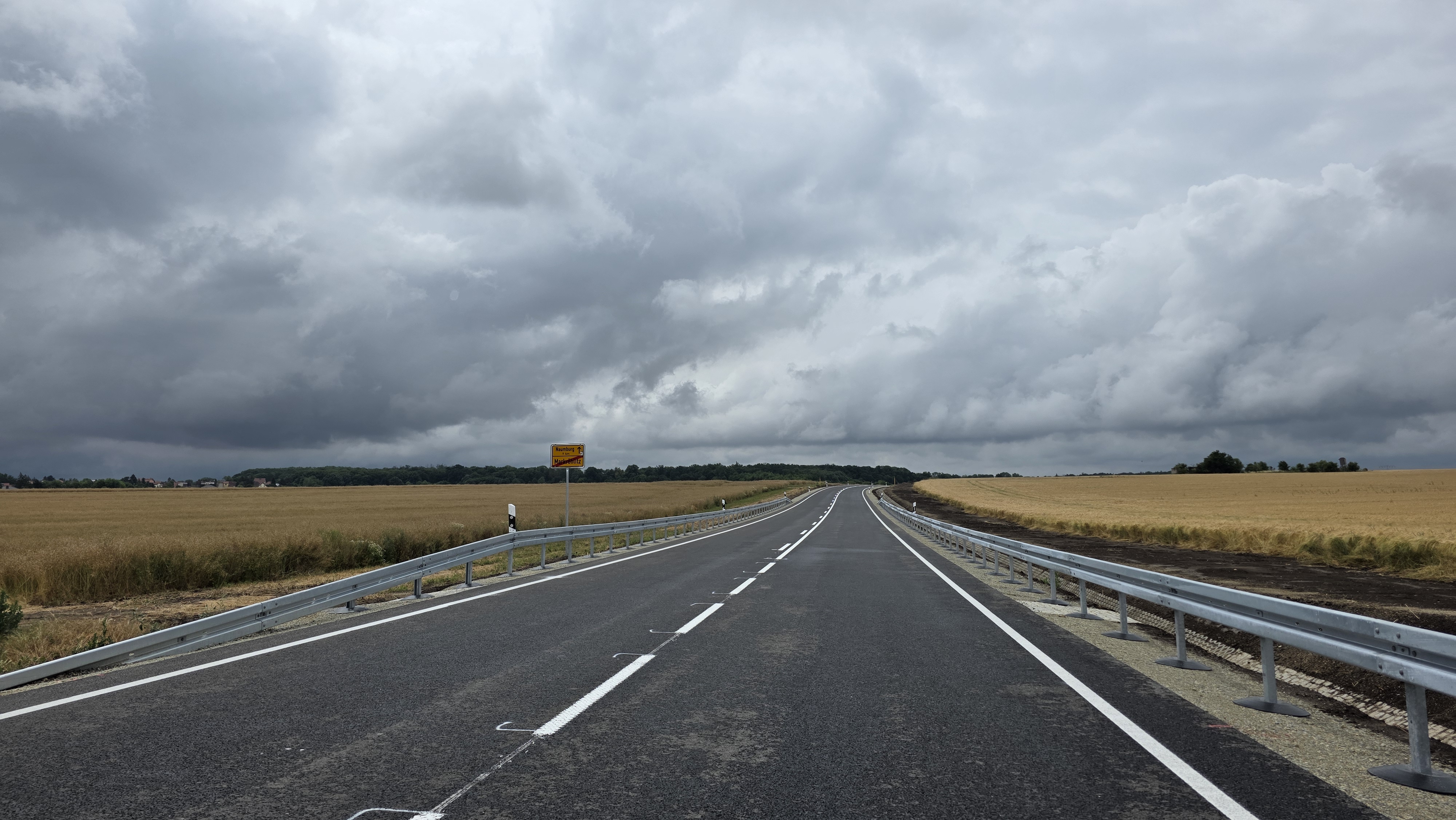

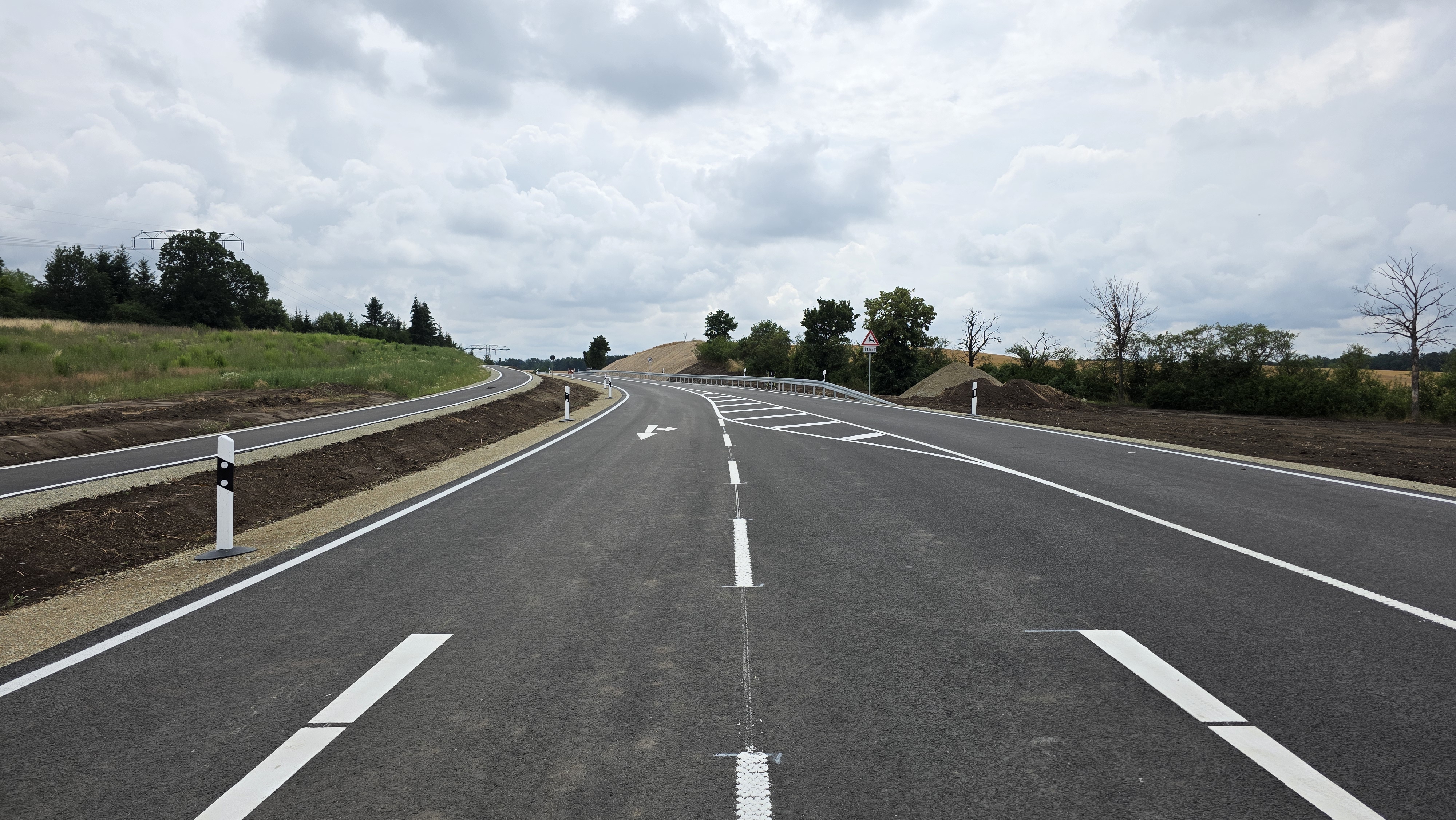

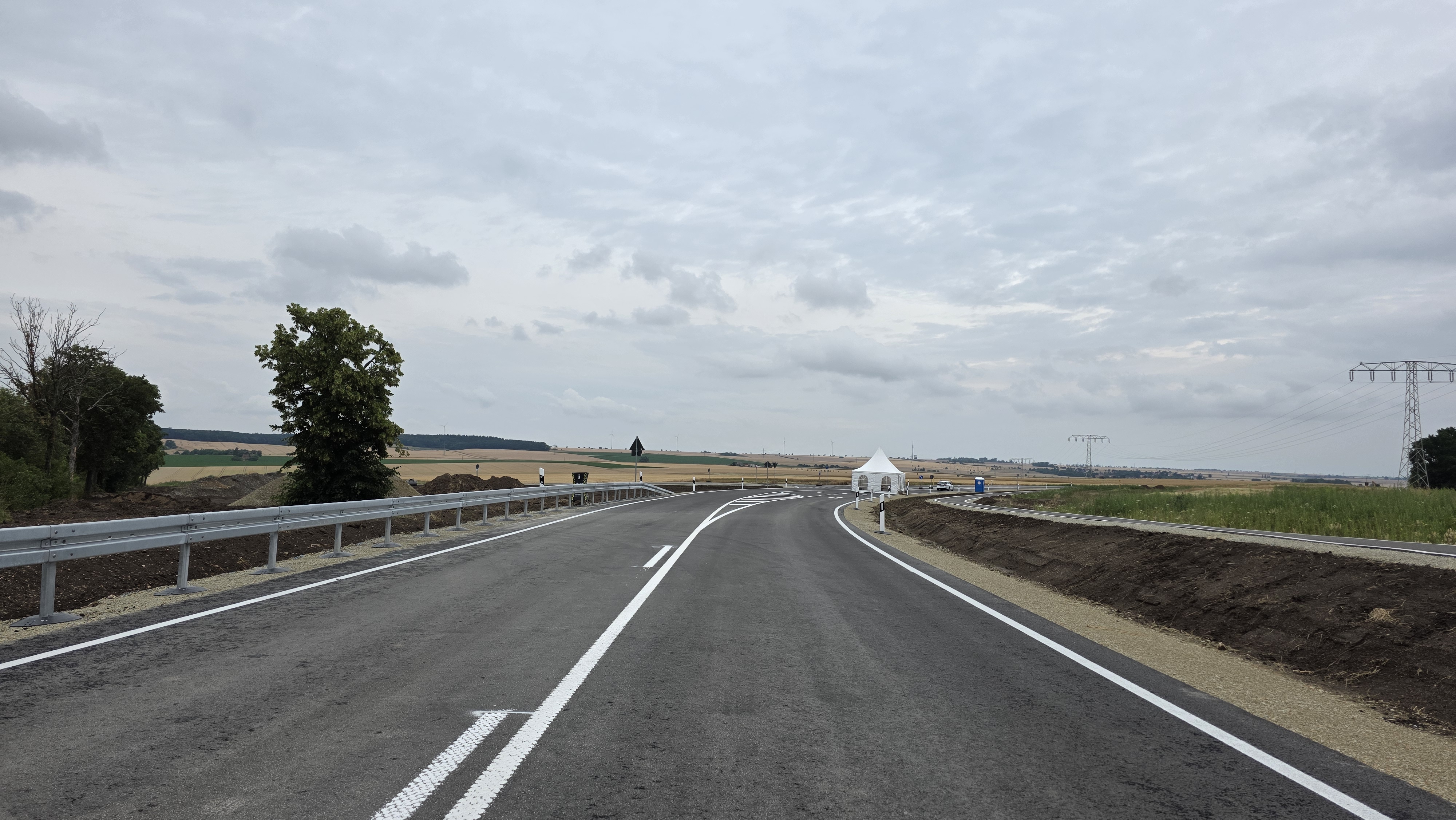

Nach gut einjähriger Bauzeit wurde am 01.07.2026 im Burgenlandkreis die Landesstraße 205 zwischen Gerödigsberge und Markröhlitz planmäßig wieder für den Verkehr freigegeben.

„Das Land Sachsen-Anhalt hat gut neun Millionen Euro für den grundhaften Ausbau der Strecke bereitgestellt", erklärte Ministerin Dr. Lydia Hüskens gestern bei der Verkehrsfreigabe. „Das ist gut angelegtes Geld in eine leistungsfähige und sichere Straßenverbindung im Süden unseres Landes“.

Zur Pressemitteilung
