B 188: Ortsumgehung Miesterhorst

Die geplante Ortsumgehung (OU) Miesterhorst im Zuge der Bundesstraße (B) 188 ist ein Neubauprojekt im Norden Sachsen-Anhalts. Das Projekt befindet sich in der Bauvorbereitung und ist gemäß Bundesverkehrswegeplan 2030 im Bedarfsplan für die Bundesfernstraßen in den vordringlichen Bedarf eingeordnet. Seit 02.12.2025 liegt die Baufreigabe bzw. Finanzierungszusage des Bundesministeriums für Verkehr vor.

Verlauf

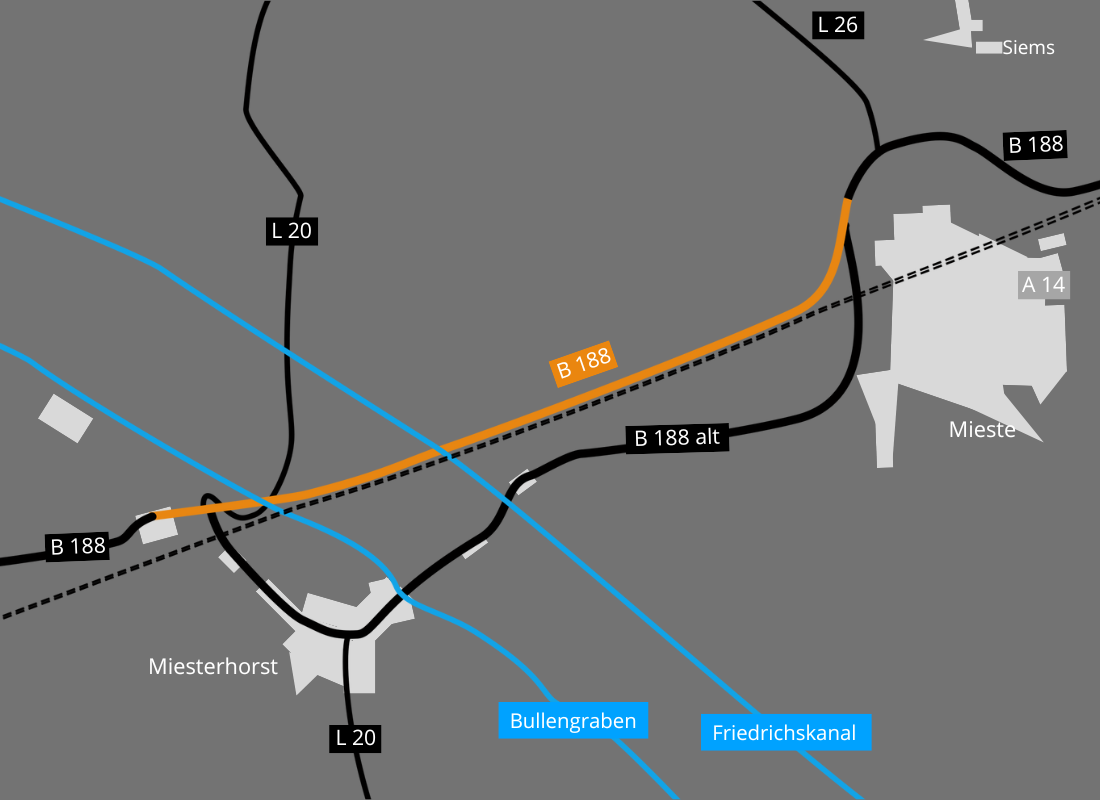

Der geplanten ca. 6 km zweistreifigen Ortsumgehung B 188 Miesterhorst kommt eine wichtige Bedeutung im Straßennetz zu. Die B 188 ist eine bedeutende Ost-West-Verbindung zwischen Niedersachsen (B 3), Sachsen-Anhalt sowie Berlin und verbindet Bundestraßen, welche in Nord-Süd-Ausrichtung liegen (z. B. B 244 und B 71).

Projektdaten

Projektstand

  • Folgende bauvorbereitende Maßnahmen in waldfreien Bereichen sind erfolgt: temporäre Ampibienleiteinrichtung sowie archäologische Untersuchungen

  • Vorgezogene Ausgleichsmaßnahmen für den Artenschutz erfolgen
  • In der Bearbeitung befinden sich die Ausführungsplanung für die Verkehrsanlage und die Entwurfsplanungen für die Ingenieurbauwerke
  • Im Anschluss daran erfolgt die Erstellung der Ausschreibungsunterlagen

Geplante Bauzeit

  • ab November 2026 Bauvorbereitende Maßnahmen in Waldbereichen: Fällarbeiten, temporäre Ampibienleiteinrichtung, archäologische Untersuchungen
  • Juli 2027 bis Ende 2029 Baudurchführung Strecke und Bauwerke, anschließend Landschaftspflegerische Maßnahmen

Ausbaulänge

  • 5,780 km

Gesamtkosten

  • 32,293 Mio. Euro

Ingenieurbauwerke

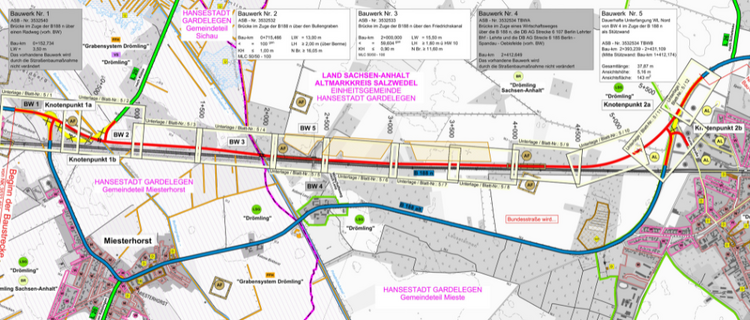

Von der Maßnahme sind insgesamt 5 Bauwerke betroffen, wobei das Bauwerk 1 und das Bauwerk 4 im Bestand vorhanden sind. Die Bauwerke 2, 3 und 5 werden neu errichtet.

  • Bauwerk 1 – Brücke über einen Geh- / Radweg
  • Bauwerk 2 – Brücke über den Bullengraben
  • Bauwerk 3 – Brücke über den Friedrichskanal
  • Bauwerk 4 – Brücke im Zuge eines Wirtschaftsweges über die B 188n und über die Anlagen der DB AG
  • Bauwerk 5 – Herstellung einer dauerhaften Unterfangung für Bauwerk 4 und Errichtung einer Stützwand

Verkehrsprognose für 2030

  • beträgt 8.811 Kfz/24 h, davon 881 Kfz/24 h für den Schwerverkehr

Besonderheiten

  • Neubau von 4 plangleichen Knotenpunkten, 2 Gewässerquerungen (Bullengraben und Friedrichskanal), Wiederherstellung von Wirtschaftswegen
  • Umsetzung umfangreicher Artenschutzmaßnahmen im Biosphärenreservat Drömling weit im Vorfeld der Baumaßnahmen
  • Bahnparallele Lage ca. 3,6 km
  • Flurbereinigungsverfahren durch Amt für Landwirtschaft, Flurneuordnung und Forsten Salzwedel
  • Abstufung einer Teilstrecke der B 188 zur Landesstraße 20 (1.376 Meter)

Projektbilder

Weiterer geplanter Ablauf

Weitere Bauvorbereitung:

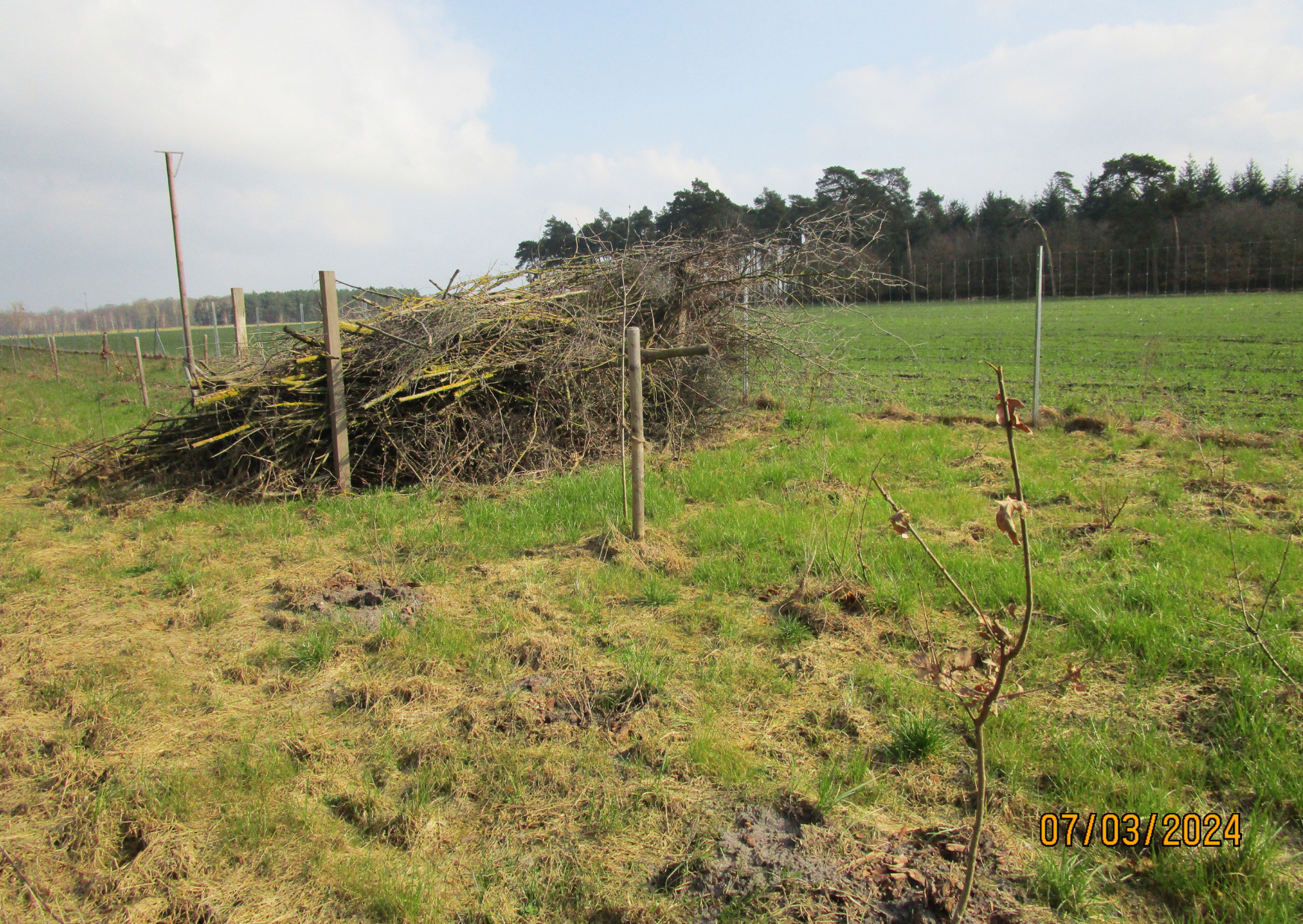

  • 10/2026 – 02/2027: Baufeldfreimachung, Bäume fällen (ca. 5.300 Stk.)

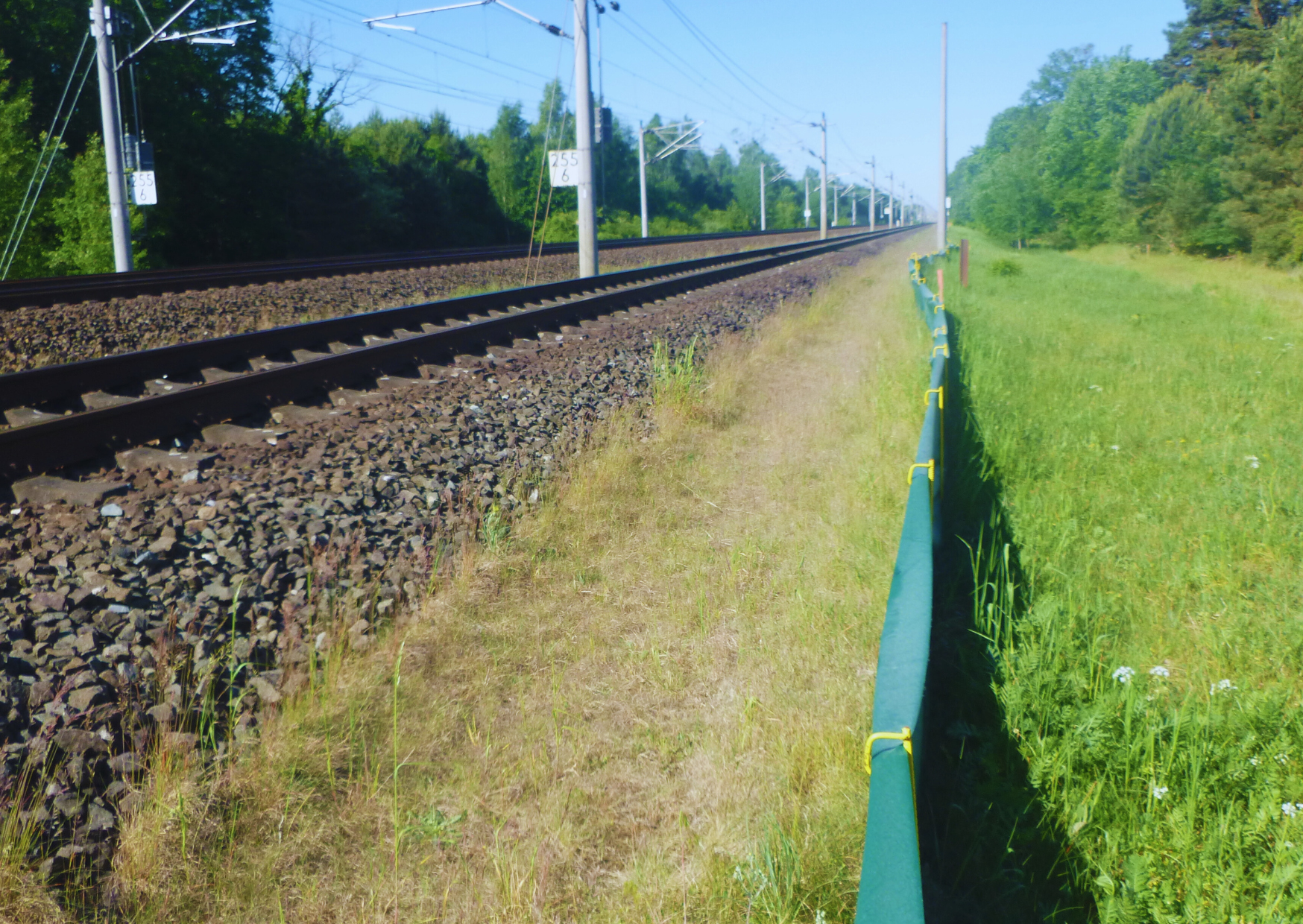

  • 03/2027 – 04/2027: Komplettierung der temporären Amphibienleiteinrichtung einschl. Unterhaltung bis Bauende im Waldbereich
  • 04/2027 – 05/2027: Fortsetzung Archäologie 1. und 2. DA nach Fällung im Waldbereich

Baudurchführung:

  • Strecke und Bauwerke: Baubeginn am 01.07.2027 / Bauende am 31.12.2029

Ausgleichs- und Ersatzmaßnahmen:

  • Umsetzung der trassennahen und -fernen Ausgleichs- und Ersatzmaßnahmen nach Baufertigstellung ab Herbst 2030

Nach Vorliegen eines detaillierten Bauablaufplans können weitere Einzelheiten der Baudurchführung bekannt gemacht werden.

Downloads

Stand v. Januar 2026
